采空区注浆扩散范围准实时监测技术

发布时间:2024-10-22 09:52:48      点击次数:86


1 引言

灌注充填法是采空区治理的主要技术之一,注浆过程中浆液扩散的隐蔽性、随机性、复杂性是影响注浆动态施工和效果评价的重要因素,现行的以钻探为主的注浆范围勘测手段无法很好地处理此类问题,一定程度上制约了采空区注浆治理技术的进步,拉长了部分工程的工期进度。

相较于传统钻探技术,物探技术作业成本更低、反馈时间更短、观测区域更广,本技术利用此优势成功实现了100m以浅缓倾斜采空区注浆扩散范围的准实时监测目的,能够将传统注浆效果检测时间从90天缩短为2天,大幅缩短工期的同时,也解决了钻探“一孔之见”的弊端,将扩散范围的边界精度控制在3~5m,为注浆工程动态监测与施工提供了技术前提。


浆液扩散过程物探监测示意图

2 应用案例一

天通科技场地位于徐州市贾汪区徐州东站东北方三公里处。该项目采用等值反磁通瞬变电磁法和微动法,进行注浆前、注浆完成后7d、注浆完成后60d、注浆完成后120d的探测。等值反磁通瞬变电磁法测点点距根据测线不同分别设置为4m和5m,叠加次数200次~500次,发射频率为6.25Hz;微动法采用直线型排列,为达到测深100m以上的要求,点距设置为5m,共10个台站,单点采集时间不少于6min,确认了更加准确的采空区位置,并优化了施工钻孔布局。

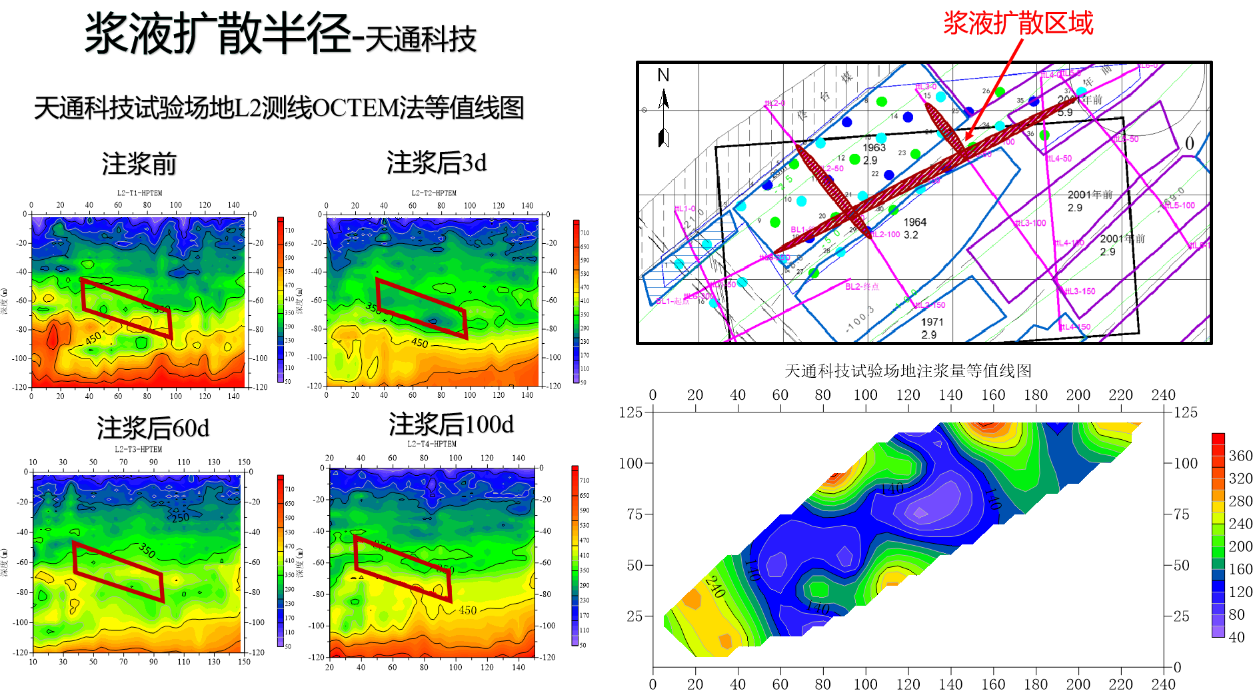

天通科技场地应用案例

3 应用案例二

金港路场地位于徐州市鼓楼区。该项目采用本技术在采空区注浆治理场地布置5条测线,采用温纳装置、施伦贝谢尔装置和微分装置分别进行测试,测线点距均为2.5m;微动法采用直线型排列,单次测量点距为3m,共使用10个台站,分别在注浆前、中、后展开监测,获得测试区注浆钻孔实时扩散举例,为后续注浆钻孔施工布置提供了可靠依据,并进一步确定了注浆扩散型式。

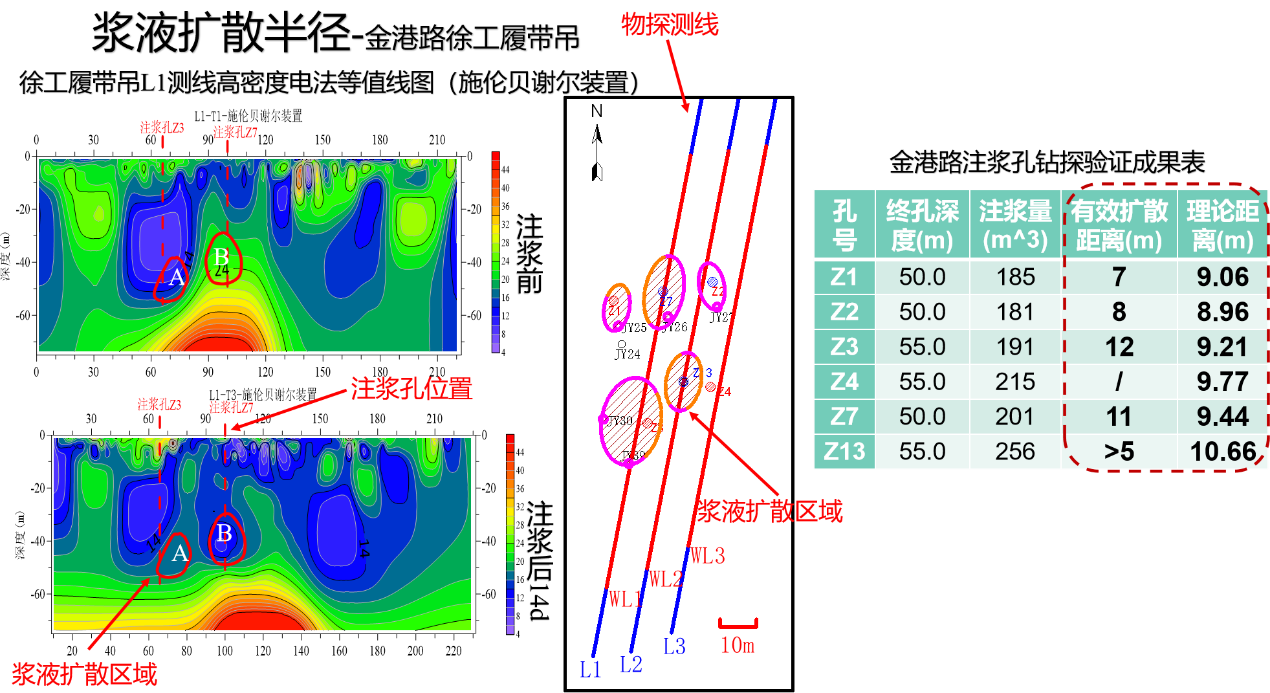

金港路案例应用情况
